Od czego zacząć remont mieszkania? Harmonogram prac krok po kroku

Od czego zacząć remont mieszkania - konkretna kolejność prac (demontaż, instalacje, tynki, podłogi, malowanie, drzwi), orientacyjny harmonogram tygodniowy dla 50-70 m2 i lista błędów, które generują koszty.

MS

Marek Sobolewski

· 10 min czytania

#remont #wykończenie

Remont mieszkania zaczyna się od harmonogramu i kosztorysu, a nie od młotka. Jeśli trzymasz kolejność od prac brudnych i mokrych (demontaż, instalacje, tynki), przez podłogi, po malowanie i montaż drzwi na końcu, remont 50-70 m2 realnie mieści się w 6-9 tygodniach. Poniżej znajdziesz plan etapów, orientacyjne czasy i pułapki, które podbijają budżet o tysiące złotych.

Kiedy stoisz przed pustym mieszkaniem, naturalną pokusą jest ruszanie od razu z demontażem albo malowaniem. Najwięcej pieniędzy i spokoju daje etap planowania: spisanie zakresu, rezerwy budżetowej i kolejności robót przed wejściem ekipy.

Remont mieszkania zaczyna się od harmonogramu i kosztorysu, a nie od młotka. Od czego zacząć? Najpierw spisujesz zakres zmian w każdym pomieszczeniu, potem szacujesz wydatki z rezerwą, a dopiero na końcu wpuszczasz ekipę. Ta kolejność decyduje o czasie i budżecie.

Zasada jest prosta: najpierw rury i rozbiórka, na końcu drzwi i farba. Kto trzyma ten porządek, w mieszkaniu 50 do 70 metrów zdąży w 6 do 9 tygodni.

Od czego zacząć remont mieszkania – plan i kosztorys przed młotkiem

Zacznij od spisu robót, nie od burzenia ścian. Opróżnij pomieszczenia i spisz, co w każdym ma się stać: które ściany idą w rozbiórkę, gdzie pójdzie woda i prąd, jaką podłogę chcesz. Na tej liście zbudujesz kosztorys.

Budżet zaplanuj z rezerwą 15 do 20 procent na nieprzewidziane. Taka ściana sypie się przy rozbiórce, kable bywają dłuższe, a stary pion zmusza do poprawki. Takie minimum ratuje projekt, gdy plany się zmieniają.

Realną wycenę remontu najlepiej oprzeć na ofertach kilku wykonawców, a koszt podzielić na materiały, robociznę i wywóz gruzu. Taki podział pokazuje, gdzie można szukać oszczędności bez straty jakości. (źródło: mdekor.pl, 2026)

Porządek prac remontowych – od brudnej strony do czystej

Najpierw to, co mokre i brudne, na końcu to, co delikatne i czyste. W ten sposób unikasz drugiego malowania i poprawek, a każdą powierzchnię dajesz czas na wyschnięcie.

W pierwszych tygodniach usuwa się stare powłoki i prowadzi instalacje w otwartych ścianach. Chaotyczną część prac najlepiej wykonać na pustym mieszkaniu.

Gdy mokre warstwy wyschną, wchodzi farba i układane są podłogi. Drzwi i listwy zamontujesz na samym końcu, aby nie porysować świeżych powierzchni.

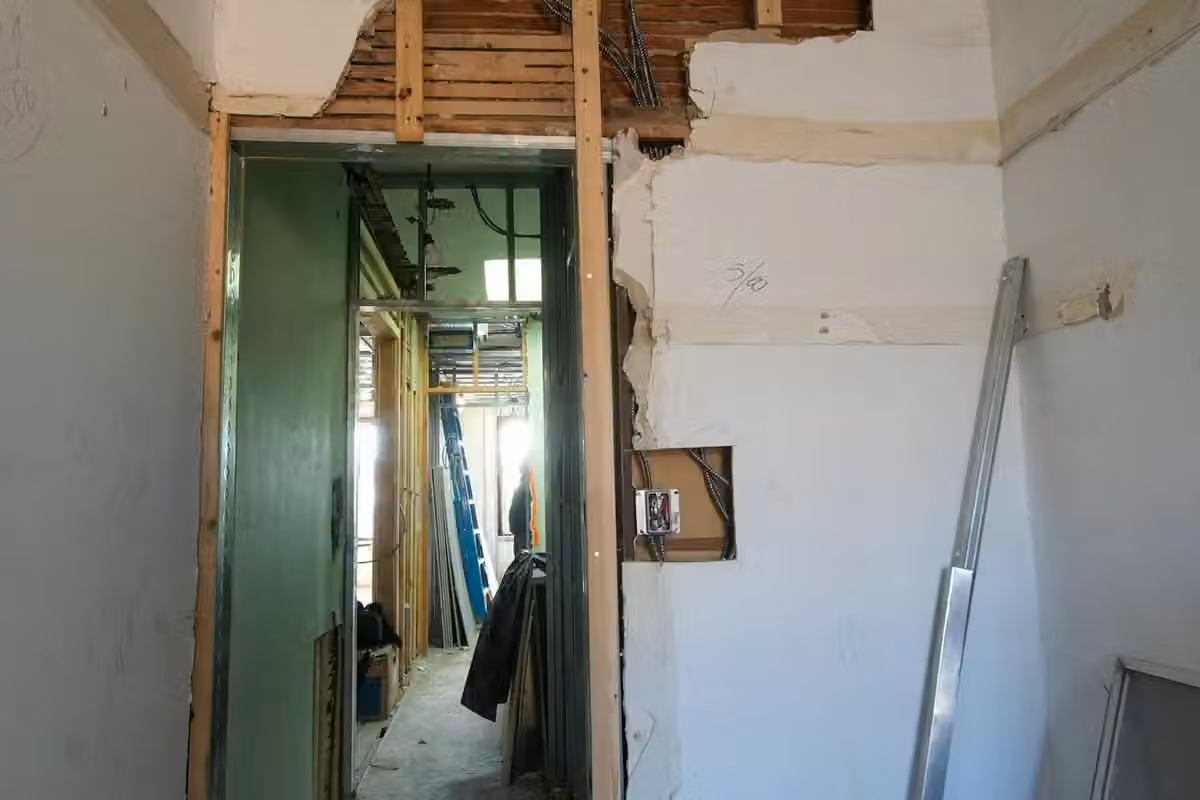

Przygotowanie mieszkania do remontu – demontaż i porządki

Krok 1: demontaż i przygotowanie mieszkania

Demontaż to najszybszy etap, ale wymaga przygotowania. Z mieszkania wynoszone są meble i sprzęt, a stare powłoki usuwa się do gołego muru. Gruz trafia do kontenera ustawionego przy klatce schodowej. W tym bałaganie sprawdza się stan ścian i posadzki. Krzywy tynk lub nierówna wylewka łatwiej naprawić właśnie na starcie. Remont z czystym podłożem przebiega szybciej i taniej.

Krok 2: nowe ściany działowe i przygotowanie instalacji

Gdy stary stan znika, tworzy się nowy układ wnętrza. Ściany działowe stawia się z cegły albo na lekkim szkielecie. W ich wnętrzu od razu chowają się rury wodne i przewody elektryczne.

Przed pokryciem ścian tynkiem rozplanujesz gniazda, przełączniki i punkty wody. Przenoszenie wypustek po zamurowaniu jest droższe i wydłuża pracę. Prosty schemat rozłożenia każdego punktu wystarczy na dobry start.

Hydraulik dostosowuje podejścia wanny i prysznica, a elektryk zakłada osobne obwody. Taki podział ułatwia później eksploatację i naprawy. Przemyślenie tego etapu na starcie oszczędza czas w kolejnych tygodniach.

Ile trwa remont mieszkania – orientacyjny harmonogram tygodniowy

Remont mieszkania o powierzchni 50 do 70 metrów zajmuje zwykle od 6 do 9 tygodni. Ten czas zakłada pracę czterech osób i płynną dostawę materiałów. Bez takiego planu całość łatwo rozciągnąć o kolejne tygodnie.

EtapZakres pracCzas
DemontażRozbiórka, wywóz gruzu1–2 tygodnie
InstalacjeElektryka, hydraulika, ściany2–3 tygodnie
Prace mokreWylewki, tynki, gładzie2–3 tygodnie
WykończeniePodłogi, drzwi, listwy2 tygodnie

Wylewka schnie mniej więcej centymetr na tydzień, więc mokre prace decydują o terminie. Mokrego etapu nie da się skrócić bez szkody dla jakości. Dlatego zaplanuj zapas czasu na wysuszenie (źródło: mixtools.pl, 2024).

Realny budżet da się też porównać z ofertami firm. Zanim rozpoczniesz, sprawdź osobno, ile kosztuje remont mieszkania oraz ile kosztuje wykończenie mieszkania pod klucz. Te liczby przydadzą się do negocjacji.

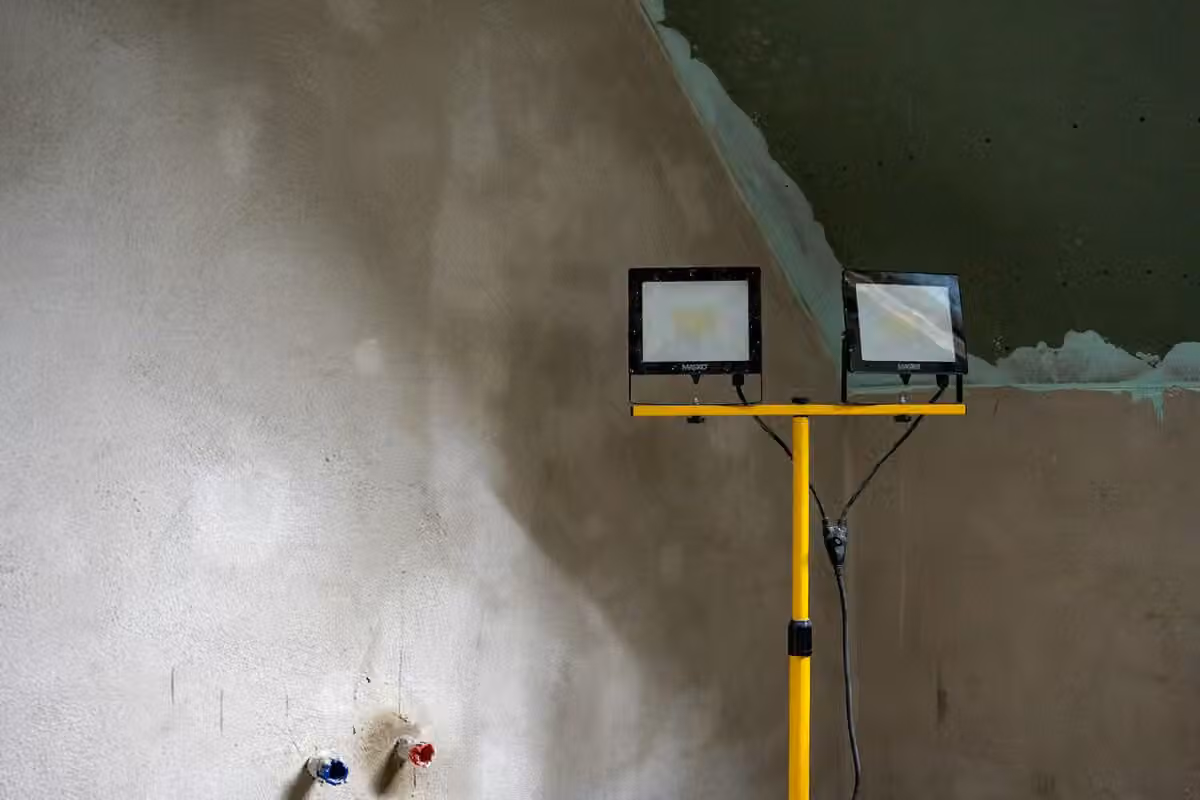

Tynkowanie i wylewki – prace mokre podczas remontu

Tynki, gładzie i wylewki – etap mokry

Prace mokre, czyli tynki, gładzie i wylewki, nadają ścianom równy charakter. To etap, którego nie da się skrócić bez szkody dla jakości. Świeże warstwy muszą związać i wyschnąć w swoim tempie.

Gładź kładziesz na wyprawionym tynku, a wylewkę na czystym podłożu. Po każdym etapie uczciwy fachowiec czeka na wyschnięcie, zanim nałoży następną warstwę. Dlatego mokre prace często przesuwają cały harmonogram do przodu.

W trakcie tych robót sprawdzaj równość i pionowość ścian. Krzywe linie i nierówne powierzchnie najlepiej widać właśnie na tym etapie. Poprawki przed malowaniem są szybsze i tańsze niż po nim.

Podłogi, malowanie i montaż drzwi – wykończenie na końcu

Po wyschnięciu warstw mokrych wchodzą podłogi, malowanie i drzwi. To etap, na którym wnętrze wreszcie nabiera wyrazu. Panele układa się na suchym i poziomym podłożu, a materiał dzień wcześniej pozostawia w pomieszczeniu, by się zaadaptował.

Naturalne drewno wymaga właściwego zabezpieczenia. Olej albo lakier chroni je przed zabrudzeniem i wilgocią (źródło: balticwood.pl, 2021). Tak zabezpieczona powierzchnia służy latami i jest łatwa w utrzymaniu.

Malowanie ścian wykonuj zanim zamontujesz drzwi i listwy. Świeża farba nie jest wtedy narażona na rysy od sprzętu. Drzwi wewnętrzne montuje się na samym końcu, aby ościeżnice i skrzydła czekały na siebie w czystym wnętrzu (źródło: porta.com.pl, 2021).

Kolejność decyzji wnętrzarskich – co zamawiać wcześniej

Meble i stolarka mają długie terminy realizacji, dlatego warto je zamawiać wcześnie. Kuchnia na wymiar nieraz czeka 6 do 8 tygodni, a okna i parapety jeszcze dłużej. Takie pozycje zamów jak najszybciej, zanim ekipa wejdzie do środka.

Wybór materiałów do remontu – próbki i kolory

Zanim zamówisz, zmierz dokładnie powierzchnie i nanieś wymiar na rysunek. Decyzje o kolorach i wykończeniach najlepiej podjąć wspólnie z ekipą. Dzięki temu unikniesz zakupów, które trzeba zwracać albo przerabiać.

Czasem dobrym punktem startowym są inspiracje. Śledzenie trendów wnętrzarskich 2026 ułatwia wybór materiałów i kolorów. Dla mniejszego mieszkania przydatny będzie też przewodnik remont kawalerki 30 m².

Strefa życia i koszt zamieszkania w trakcie remontu

Remont to także życie obok placu budowy, a o tym często się zapomina. Gdy mieszkanie idzie w całości pod przebudowę, potrzebujesz tymczasowego miejsca: pokoju u rodziny, wynajmu albo przynajmniej czystej strefy w jednym pomieszczeniu. Taki koszt dolicza się do budżetu, inaczej w środku robót zabraknie pieniędzy na nocleg.

Kuchnia i łazienka znikają na wiele tygodni, więc warto wcześniej zaplanować, gdzie będziesz gotować i myć się na czas prac. Gdy remontujesz tylko jedno pomieszczenie, odizoluj je folią i prowadź resztę życia poza pyłem. Taka organizacja obniża stres i ryzyko błędów, bo nikt nie śpi w trakcie robót.

Mieszkanie obok remontu bywa niekomfortowe, ale realnie oszczędza budżet, gdy wydzielisz czystą strefę w jednym pomieszczeniu. Przy remoncie trwającym 6-9 tygodni dolicz do kosztorysu miesięczny koszt wynajmu, który w miastach zaczyna się od 2500-4000 zł. Ta pozycja to najczęściej zapominany wydatek całego remontu.

Najczęstsze błędy w kolejności prac i jak ich unikać

Błędy w kolejności robót bywają najdroższe, bo wciągają świeżo zakończone etapy do poprawy. Najczęstsze w polskich remontach to malowanie albo kładzenie paneli przed wyschnięciem tynku i wylewki, a także osadzanie drzwi przed położeniem podłogi. Każda taka pomyłka zmusza do naprawy świeżo wykonanej powierzchni.

  • Malowanie i panele przed wyschnięciem masy mokrej; świeża farba spęka, a panele falują na wilgotnym podłożu.
  • Elektryka i hydraulika planowane po tynku: kucie i rysy na nowych ścianach.
  • Zakup wszystkich materiałów na starcie, bez uwzględnienia terminów dostaw: remont stoi, bo brakuje towaru o właściwym czasie.
  • Drzwi wewnętrzne zamawiane zbyt późno: produkcja i dostawa trwają nawet 5 tygodni.
  • Brak zapasu czasowego i finansowego: każda drobna awaria to przestój i wydatek ponad plan.

Większości tych błędów unikniesz, trzymając się opisanej w tekście kolejności prac i rezerwy, o której pisałem w pierwszej części. Postępy ekipy warto sprawdzać na bieżąco, zamiast czekać na finał remontu. Dzięki temu wykończysz mieszkanie na czas i w zakładanym budżecie, a ryzyko powtórnej roboty spada do minimum.
